苏州西山岛出入通道扩建工程隧道机电、照明项目通过交工验收

浏览数:857

2017年9月15日下午,由公司第三工程部承建的西山岛出入通道扩建工程隧道机电、照明施工项目顺利通过苏州市吴中区交通局组织建设、质监站、设计、监理等单位的交工验收,标志着工程建设全部完成并投入运行。

西山岛出入通道扩建工程是吴中区“十二五”期间计划实施的重要基础设施项目之一,工程位于苏州太湖国家旅游度假区境内,项目新建分离式双孔隧道穿越渔洋山,隧道按双向四车道城市主干路设计,全长2.4km,设计速度为60km/h。本项目施工范围包括变电所高低压供配电系统,隧道照明工程、隧道通风工程、隧道消防工程和隧道供配电工程。

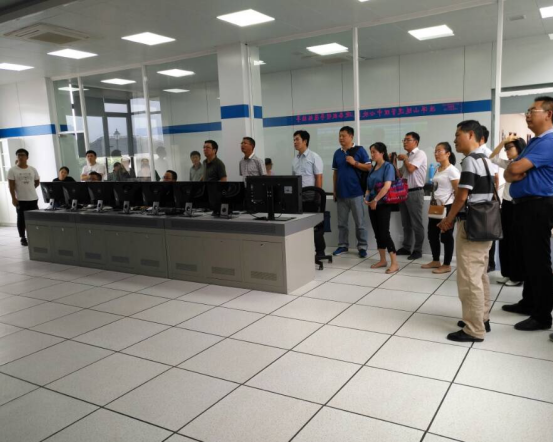

验收组听取了项目部关于工程交工的汇报,仔细查看了工程建设的相关资料,并对工程进行了实地检测、查验。经过综合检查评分,验收组指出,项目内业资料齐全,审核签批手续齐全,工程质量符合建设要求,一致同意通过竣工验收。

2016年6月进场以来,项目部提前策划,组织项目部成员对项目进行分析,熟悉设备技术要求,施工技术重点、难点,讨论并制定相关的技术方案,并迅速展开施工。在工程实施过程中,项目部克服了房建工程施工进度严重滞后,配电房施工界面交付延迟和地方道路自来水供水管道的影响,大力推行标准化管理,确保工程施工顺利推进;坚持自查自纠,对于存在的安全隐患及时排查整改,在整个工程施工中我们组织了全体参建人员安全培训6次,各分项工程负责人安全教育培训3次;特种施工安全培训2次;组织学习有关安全管理工作的文件12次,确保施工安全。在质量管理方面,组织了业主和监理单位去了射流风机厂家进行厂验,同时对电缆、射流风机、高低压配电柜等主要设备材料的采购严把质量关,不合格材料坚决退货或重新采购,确保工程质量达优。

公司在江苏省第一条隧道机电项目完成并顺利通过验收,对促进公司在江苏省内隧道项目有积极示范推广作用,同时也为后续项目积累了施工经验,成为铁电在苏州的一张名片。
